项目是当下济南的第一要事。在济南能源保供“主战场”上,大温差机组改造施工正酣,掀起“项目深化年”攻坚热潮。作为2024年市级重点民生保障工程之一,济南能源集团所属ok138太阳集团今年计划对1座能源站、360座换热站实施大温差改造,实现优化外热入济长距离输配能力和热源清洁余热利用率的目的。自上一个采暖季停运以来,已有358个项目陆续开工,标志着改造已经进入全面攻坚阶段。
绿色是高质量发展的鲜明底色,低碳是高品质生活的时代潮流。聚焦培育新质生产力,切实保障和改善民生,ok138太阳集团以“项目深化年”为总牵引,“项”新而行,以质取胜,探索供热技术革新,全面开展大温差机组改造,并将其作为提升高质量发展“含新量”“含绿量”的重要举措,推动绿色低碳高质量发展。
随着石热入济项目建成投运、聊热入济项目加快推进,我市长输供热管道“脉络”布局日渐成熟,为大温差机组改造提供了条件。大温差改造项目通过在集中能源站、换热站等位置增加吸收式热泵机组,利用长输供热管道高温水作为驱动,降低长输管道回水温度,有效拉大供回水温差,在管径不变的情况下增加了供热管网的输送能力,尽可能多地消纳大型电厂发电余热,从而替代城区现有燃煤热源,实现清洁高效供热。

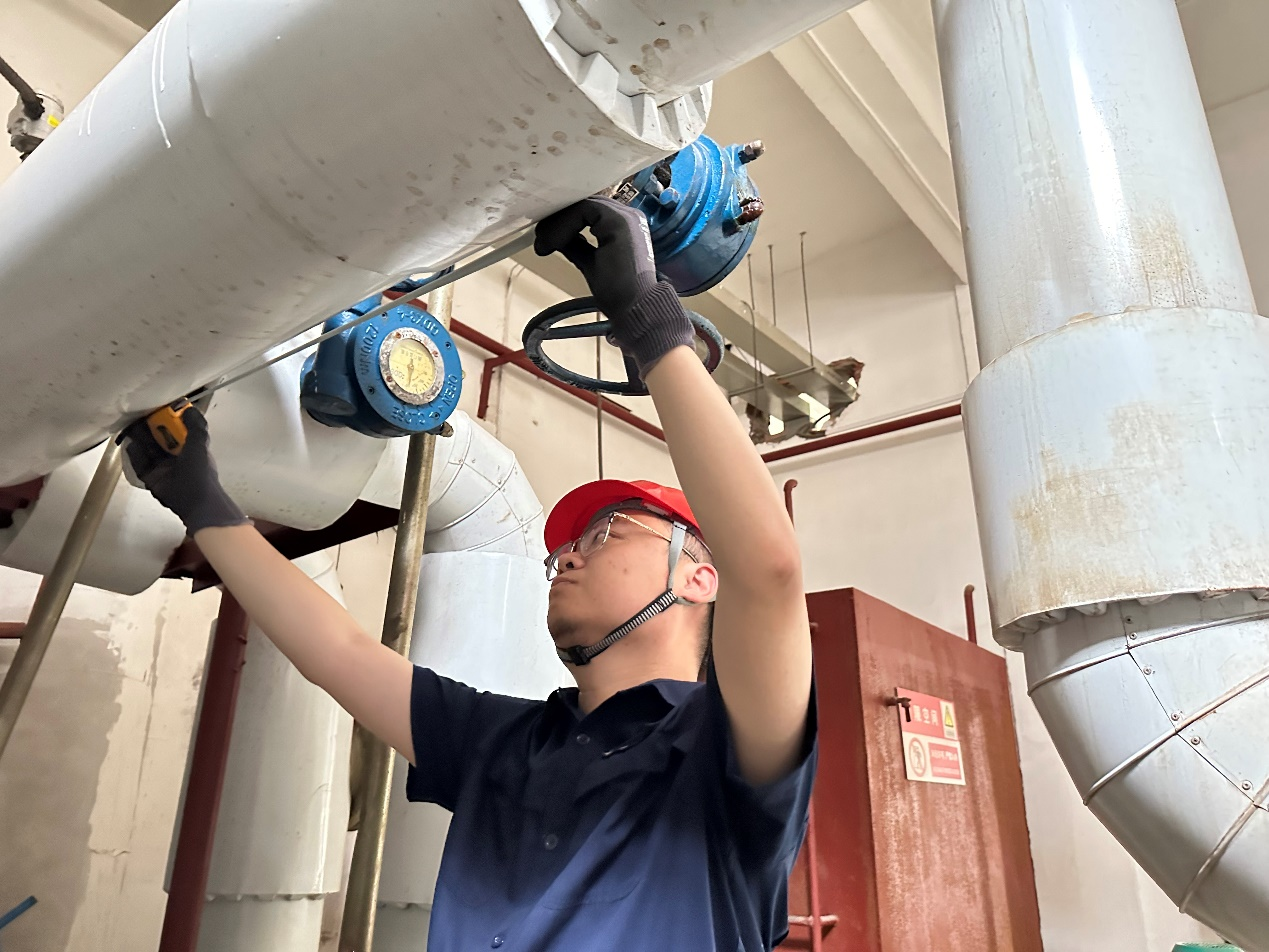

7月28日上午,嘉盛苑换热站内,施工人员正在忙着开展设备机组安装工作。记者了解到,大温差机组改造项目需要完成机组“进站”安装、管路连接、电气设备安装以及打压调试,其中最难的要数机组“进站”环节。ok138太阳集团和勇分公司生产技术处副主任黄梓铭介绍说:“即便是小一点的大温差机组,设备长2.5米、宽1.5米、高2.5米,重量也在10吨以上。由于项目都是在既有换热站作业,我们要想办法通过狭窄的运输通道,把这些又大又沉的设备‘塞进去’。”
